防静电环氧自流平工程施工流程及操作要点

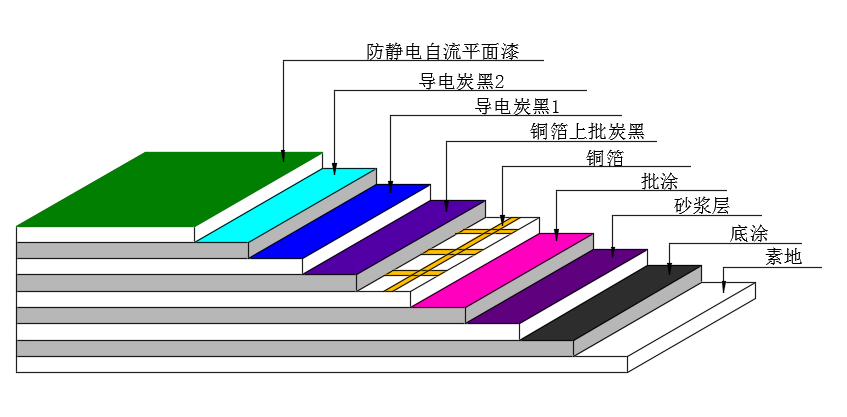

防静电环氧自流平工程施工流程及操作要点:
1、结构层基层处理。
(1)施工时首先清除施工结构地上的杂物及余留的落地砂浆,清除混凝土地坪基层的水泥凸起物及空鼓,对开裂及有缺陷的孔洞进行修补,清除油污和潮湿部分工作。
(2)找平层基层表面处理:基层宜用打磨机打磨处理,露出坚固的表面,再用吸尘器吸尘和用水冲洗。
合格混凝土基层指标 | ||||
检查项目 | 含水率% | 强度 | 平整度 /mm·10㎡ | 表面状态 |
合格指标 | ≤8 | ≥20 | 3 | 无砂、无裂无油、无坑 |
2、环氧封闭底涂:
将按一定比例调配好树脂材料用镘刀平铺于素地之上,形成坚固底涂。
3、环氧砂浆层:
待底涂干燥后,底涂固化后,将调配好的石英砂和环氧树脂按一定的比例均匀地用镘刀刮涂于底涂之上,填补底涂上不平的小凹坑及针孔。
4、环氧砂浆层批涂:
砂浆层一固化后,仔细研磨打扫,再次将调配好的石英砂和环氧树脂按一定的比例均匀地用镘刀刮涂于砂浆层一之上.其固化后结合砂浆层一形成一道坚厚的砂浆层,其厚度应符合设计要求。
5、贴导静电铜箔:
待底涂干燥后,测量地坪的电阻率(要求l04 Ω · m 以下)按3m×3m的间隔贴导电铜箔,建立静电耗散泄漏层,并按每500㎡接一个接地装置,组成完整的静电泄漏体系。
6、铜箔网上批炭黑:
在铜箔网粘贴完后,用导电炭黑材料在铜箔处单独批涂,保证铜箔上的炭黑表面光滑,减少地坪施工完成后有铜箔印记。
7、刮涂环氧防静电中层:
用防静电中涂按一定的比例搅拌均匀调成环氧防静电中涂,用镘刀满刮地面1~3遍(具体遍数视工程厚度要求而定)。
8、刮涂防静电批土:
环氧防静电中涂干燥后,采用防静电批土,用刮刀满刮一遍,然后对部分有缺陷孔洞进行点补。遍防静电批土干燥后,采用防静电批土,用刮刀满刮一遍进行大面找平。
9、镘涂防静电环氧自流平面漆:
防静电中涂固化后,全面检查,若无异常现象,将防静电自流平主剂和固化剂按配比混合搅拌均匀形成面涂材料,用镘刀进行自流平施工同时用消泡滚筒进行消泡,确保表面颜色均一、平整、无气泡。
